Projektinhallinta on pohjimmiltaan epävarmuuden hallintaa. Silti useimmat projektityökalut esittävät aikataulut ja budjetit täsmällisinä lukuina — ikään kuin tulevaisuus tiedettäisiin. Monte Carlo -simulointi tekoälyanalyysilla tuettuna näyttää kokonaistilanteen, mahdolliset seuraukset ja korjaavat toimenpiteet.

Miksi yksittäinen arvio ei aina riitä?

Perinteinen projektinhallinta rakentuu pistearvioiden varaan: tehtävä kestää 10 päivää, budjetti on 50 000 euroa, projekti valmistuu 15. maaliskuuta. Nämä luvut yksinkertaistavat projektin suunnittelua, mutta eivät anna riittävää kokonaiskuvaa.

Projektin läpivientiin liittyy aina epävarmuutta. Toimittaja myöhästyy, avainhenkilö sairastuu, vaatimukset muuttuvat. Yksittäinen päivämäärä ei kerro mitään siitä, kuinka todennäköisesti se pitää tai kuinka pahasti aikataulu voi lipsua. Toisin sanoen tarvitsemme todennäköisyyspohjaista projektin mallinnusta.

Todennäköisyysjakaumia hyödyntävä Monte Carlo -simulointi

Monte Carlo -menetelmässä projekti lasketaan läpi satoja tai tuhansia kertoja. Jokaisessa simulointikierroksessa tehtävien kestot ja kustannukset arvotaan niille määriteltyjen todennäköisyysjakaumien mukaisesti, ja projektin kokonaiskesto ja -kustannukset lasketaan näiden perusteella. Kierrosten jälkeen käytössä on projektin läpivientiä keston ja kustannusten osalta kuvaava todennäköisyysjakauma.

Projektipäällikkö voi tällöin sanoa esimerkiksi:

  • "P50-arvio on 15. maaliskuuta — tähän päivään mennessä valmistumme 50 prosentin todennäköisyydellä."
  • "P80-arvio on 5. huhtikuuta — jos haluamme 80 prosentin varmuuden, tämä on realistinen tavoite."
  • "Kustannusten P80 on 58 000 euroa — projektibudjetiksi kannattaa varata tuo summa."

Simulointitulosten käyttö

  1. Johto voi tehdä tietoon perustuvia päätöksiä aikataulusta, resursseista ja varautumistoimista. Ennen projektin alkua tehtävä mallinnus korvaa mielivaltaiset arvot riskinottohalukkuuteen perustuvilla puskureilla, mitoitettuina sopiville varautumistasoille, kuten P50 tai P80, ja mahdollistaa vaihtoehtoisten läpivientien vertailun riskinäkökulmasta. Tällöin paljastuu usein, että "nopein" suunnitelma on itse asiassa keskimäärin riskialttein ja hitain.
  2. Toteutuksen aikana saadaan tietoa läpiviennin epävarmuutta eniten lisäävistä tehtävistä ja riskeistä. Lisäksi mallinnus paljastaa lähes kriittiset polut, jotka perinteisissä aikatauluissa eivät tule esiin. Nämä tehtäväpolut voivat projektin aikana muuttua kriittisiksi ilman ennakkovaroitusta.
  3. Monte Carlo -analyysi antaa todennäköisyyspohjaiset jäljellä olevien kustannusten (ETC) ja kokonaiskustannusten ​​(EAC) arviot, jotka varoittavat huomattavasti ennen perinteisiin mittareihin perustuvaa tarkastelua. Päätökset perustuvat näyttöön eivätkä mutu-tuntumaan tai arvauksiin.
  4. Sidosryhmien kanssa simulointitulokset laajentavat keskustelun "Olemmeko aikataulussa ja budjetissa?" -pohdinnoista suunnitelman uskottavuuteen ja luotettavuuteen. Ikävät yllätykset vähenevät, kun sidosryhmät sopivat etukäteen varautumistasosta (esim. P80) ja siihen liittyvistä kesto- ja kustannustavoitteista. Ennusteiden vertaaminen toteumiin paljastaa järjestelmällisen optimismiharhan ja huonosti ymmärretyt riskitekijät.

Tekoäly tiedon tulkitsijana

Kuva 1. Tekoälyä käyttävä Projektitohtori.

Projekteissa on tyypillisesti kymmeniä tehtäviä ja useita riskejä. Tarkastelu täydentyy, kun tekoälyavustaja tulkitsee Monte Carlo -simuloinnin antamat satojen tai tuhansien simulointikierrosten tulokset.

Avustajalle annettujen projektin suunnitellun ja päivitetyn valmistumisajan, tehtävien suunniteltujen ja toteutuneiden kestojen ja kustannusten, riskien todennäköisyyksineen sekä simuloinnin P50- ja P80-arvioiden perusteella käyttäjä saa nopeasti havainnot esimerkiksi seuraavista asioista:

  • Kriittisen polun pullonkaulat. Jos simuloinnin hajonta on suuri, syy on usein yhdessä tai kahdessa tehtävässä, joiden kesto vaihtelee merkittävästi. Tekoäly osoittaa nämä tehtävät ja ehdottaa toimenpiteitä — lisäresursseja, vaihtoehtoisia lähestymistapoja tai puskuriaikaa.
  • Riskikeskittymät. Projektilla voi olla kymmenen riskiä, mutta kolme niistä vaikuttaa merkittävästi kestoihin ja kustannuksiin. Tekoäly huomaa tämän ja ehdottaa konkreettisia torjuntatoimia.
  • Edistymän poikkeamat. Tekoäly tunnistaa kehityssuunnat: ovatko projektin tehtävät jatkuvasti myöhässä, onko kustannusten ylitys kiihtyvää vai tasaista, millä tehtävillä valmiusaste jää jälkeen suunnitellusta.
  • Neuvonta. P80-aikataulu on kolme viikkoa suunniteltua myöhemmin. Tekoäly kertoo, mitä sille kannattaa tehdä — ennen kuin siitä muodostuu ongelma.

Esimerkki: kehitysprojekti

Kuvitellaan yksinkertainen kuvan 2 Gantt-kaaviossa esitetty kehitysprojekti. Tummat palkit esittävät suunnitelmaa ja vaaleat toteumaa. Vielä aloittamatta olevien tehtävien aloitusaikoja on siirretty toteuman perusteella suunniteltua myöhemmäksi. Suunnitellusta aikataulusta ollaan siis jäljessä, lisäksi kustannukset ovat ylittyneet. Projektin budjetti on 27.900 €.

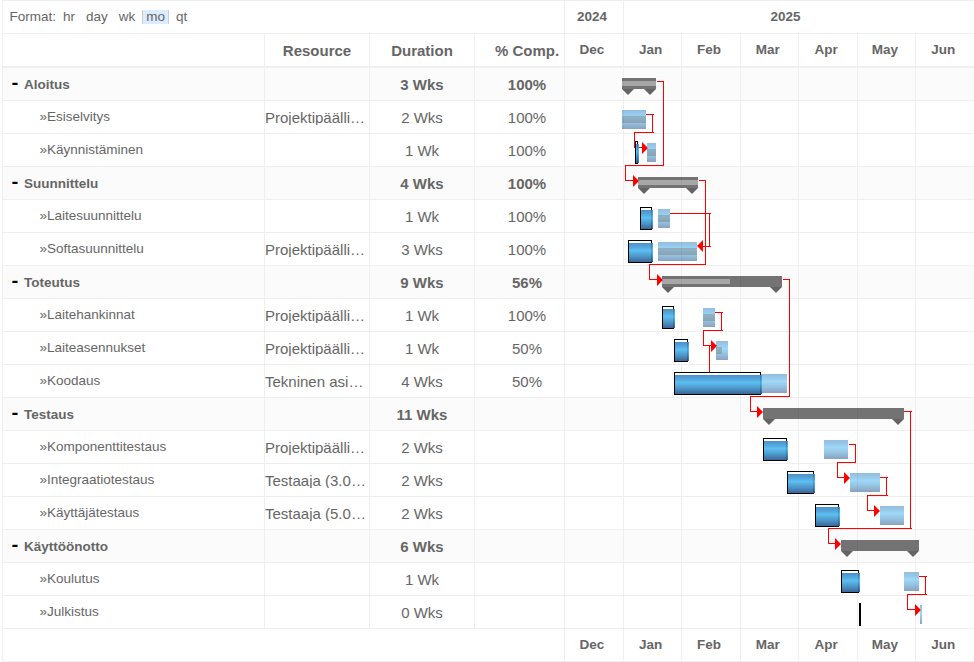

Kuva 2. Kehitysprojektin Gantt-kaavio.

Projektin simulointi tehtäville asetettujen keston ja kustannusten todennäköisyysjakaumien (tässä esimerkissä beta-jakaumat, joiden parametrit on asetettu PERT-menetelmään sopiviksi) perusteella on antanut kuvan 3 mukaisen tuloksen.

montecarlo kehitysprojekti

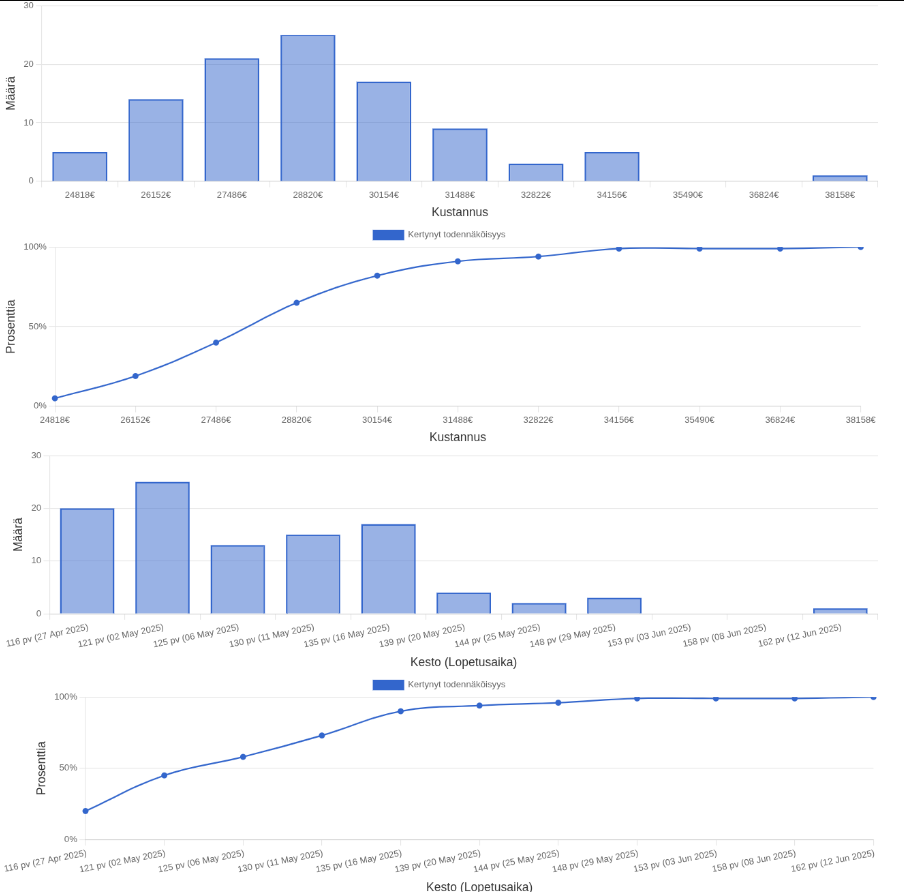

Kuva 3. Kehitysprojektin Monte Carlo -simuloinnin tulokset.

Tekoälyavustajan vastaus

Yhteenveto

Projekti on merkittävästi myöhässä ja ylittämässä budjetin. Valmiusaste on vain 43 %, budjettia on kulunut 26 300 € ja Monte Carlo ennustaa lopulliseksi kustannukseksi 29 100–31 400 € – eli 1 200–3 500 € ylibudjettia. Suunniteltu valmistuminen 2.5. on käytännössä saavuttamaton. Kriittisiä tehtäviä on vielä runsaasti kesken: Testaus (0 %), Integraatiotestaus (0 %), Koulutus (0 %), Käyttöönotto (0 %) ja Koodaus (50 %).

Keskeiset riskit
  • Aikatauluylitys on jo tosiasia: Projekti on 5 viikkoa myöhässä, ja jäljellä olevat tehtävät vaativat vähintään 6–8 viikkoa. Valmistuminen siirtyy todennäköisesti kesäkuulle tai pidemmälle.
  • Budjetti paineessa: Koodaus ja Toteutus ovat molemmat merkittävästi ylibudjettisia (Koodaus +2 000 €, Toteutus +3 600 €). Testausvaihe ei ole vielä maksanut mitään – kun se käynnistyy, budjettipaine kasvaa edelleen.
  • Järjestelmävirheet ja puutteellinen ohjeistus (50 % todennäköisyys): Nämä riskit ovat toteutumatta, mutta korkean todennäköisyytensä vuoksi voivat vielä lisätä viivettä erityisesti testausvaiheessa, joka on kokonaan edessä.
  • Laitehankinnat ylittivät budjetin 20 %: +2 000 € ylitys jo toteutuneena lukitsee liikkumavaraa loppuprojektille.
Toimenpide-ehdotukset
  1. Päivitä aikataulu ja sovi uusi valmistumispäivä välittömästi. Monte Carlo P80 osoittaa noin 20 viikon kokonaiskestoa – realistinen valmistuminen on kesäkuun alku. Tee virallinen muutospyyntö asiakkaalle nyt, ennen kuin tilanne kärjistyy entisestään. Älä jatka vanhan 2.5. tavoitteen varjossa.
  2. Käynnistä Koodaus ja Testaus rinnakkain heti kun mahdollista. Älä odota Koodauksen täyttä valmistumista ennen Testauksen aloitusta. Rinnakkaistaminen säästää 1–2 viikkoa kriittiseltä polulta. Varmista samalla, että Integraatiotestaus ja Komponenttitestaus saavat resurssit jo nyt.
  3. Aseta budjettikatto jäljellä oleville tehtäville ja seuraa viikottain. Jäljellä oleviin tehtäviin on varattu n. 1 600 € (27 900 – 26 300 €).

Mitä projektipäällikkö tästä hyötyy?

  • Viestintä. "Valmistumme maaliskuussa 60 prosentin todennäköisyydellä, huhtikuussa 85 prosentin todennäköisyydellä" on konkreettisempi ja rehellisempi viesti kuin yksittäinen päivämäärä. Johto voi tehdä tietoon perustuvan päätöksen siitä, kumpi riittää.
  • Resurssien kohdentaminen. Kun tiedetään, mitkä tehtävät aiheuttavat eniten epävarmuutta, resursseja voidaan kohdentaa sinne — ei tasaisesti kaikkialle.
  • Sidosryhmätyytyväisyys. Projekti, joka täyttää P80-lupauksensa, kasvattaa luottamusta. Projekti, joka toistuvasti "yllättäen" myöhästyy, ei.

MonteCarloProject yhdistää Monte Carlo -simuloinnin, riskienhallinnan ja tekoälyanalyysin yhteen projektinhallintaratkaisuun. Tekoälyavustaja analysoi projektisi simulointitiedot, tunnistaa kriittiset riskit ja tarjoaa konkreettisia toimenpide-ehdotuksia suoraan projektinäkymässä.

montecarloproject ominaisuudet

Kuva 4. MonteCarloProject.

Cookies user preferences
We use cookies to ensure you to get the best experience on our website. If you decline the use of cookies, this website may not function as expected.
Accept all
Decline all
Read more
Marketing
Set of techniques which have for object the commercial strategy and in particular the market study.
Facebook
Accept
Decline
Google
Accept
Decline
Unknown
Unknown
Accept
Decline
Analytics
Tools used to analyze the data to measure the effectiveness of a website and to understand how it works.
Google Analytics
Accept
Decline
Save
